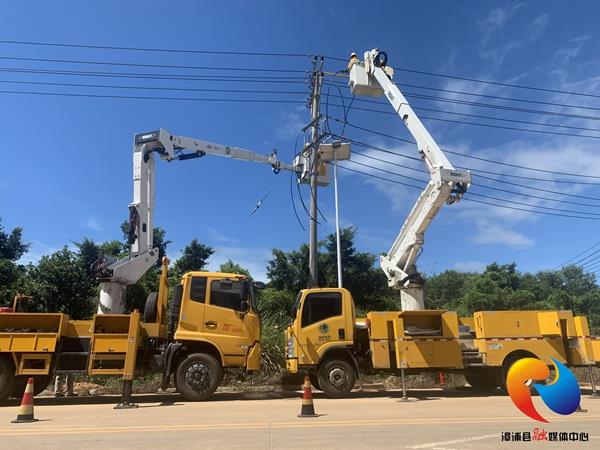

本网讯(通讯员 杨跃杰 江小青)7月19日,国网漳州供电公司不停电作业中心协同国网漳浦县供电公司、国网龙海市供电公司配电带电作业班人员顺利完成10千伏将军沃线7号、10千伏深土镇区线7号杆双回路直线杆改耐张杆,助力10千伏亭里I、II回等10条线路不停电迁改作业,全力以赴推进省级重点项目——联盛林浆一体化项目工程进度,助力该项目按下“快进键”。

据了解,10千伏亭里I、II回等10条旧的线路场地在联盛浆纸用地红线内,影响到联盛林浆一体化项目的施工,需在今年7月底完成线路迁改工作。为配合该作业,漳浦供电公司需从110千伏东埔变电站站内备用间隔接入新线路实现负荷转移,再拆除旧的架空线路。若按以往的停电检修方式,将导致这10条主线路停电长达9小时,而通过旁路作业法进行线路不停电迁改,能够保障电网改造建设过程中沿线用户的正常生产生活用电,让客户持续可靠用电。


漳浦县110千伏东埔变电站赤湖工业园区配套线路迁移及缆化工程需迁移、下地缆化10条10千伏架空线路至联盛浆纸用地红线外,截至7月20日,已带电配合完成10千伏皮革I、II线等6条线路迁改工作,剩余4条线路环网柜已于7月20日接入试运行,计划7月29日完成旧线路拆除。

2022年以来,国网漳浦县供电公司配电带电班共完成带电作业495余次,减少停电时户数约40.31万时户,增供电量的1956.98万千瓦时,用实际行动践行新时代“双满意”工程。下阶段,国网漳浦县供电公司还将在电力迁改、电网检修、应急保供电等工作中逐步推广综合不停电作业法,通过旁路作业法、综合不停电作业法等复杂带电作业的广泛运用切实有效减少用户平均停电时长,坚强保障可靠供电和优质服务。
